在全球争相布局大型数据中心时,黑石集团旗下数据中心运营商QTS在近日宣布,已终止在弗吉尼亚州的数据中心项目,并撤回所有相关申报文件。
有声音认为,QTS退出的深层掣肘是电力。
弗吉尼亚州北部被称为全球数据中心走廊,亚马逊、微软、谷歌等均在此布局园区。根据美国电力研究所数据,弗吉尼亚州是数据中心需求最大的州,目前数据中心消耗了全美约25%的电力,到2030年,这一比例可能会增加到39%至57%之间。
面对巨大的电力需求增长,简单的答案是多建配套电站和线路,现实却没那么容易。
国研新经济研究院创始院长、智能经济首席专家朱克力告诉中新经纬,新增一个吉瓦级园区,需要配套新建变电站和输电线路,仅电网配套工程资本开支就数亿美元起步,视距离和电压等级还可能上探。巨额增量成本直接压缩盈利空间。
更具挑战的是配套基建分摊机制。朱克力指出,超大数据中心项目占地规模大,需要同步扩建外部道路、给排水、燃气配套,但美国缺乏联合承建机制,无统一主体协调,且相关成本压在开发商头上。
“建一个能跑起来的超级数据中心,不是买几台服务器往机房一放就能用。”朱克力称,它涉及电网怎么接入、绿电如何匹配、芯片之间怎么高速通信、训练任务怎么分配才能不浪费算力等统筹规划。
这考验的是,如何把物理基建、能源调度、软件适配、运营治理整合成一条完整闭环。缺了任何一环,吉瓦级园区都很难稳定落地、持续盈利。
说白了,美国缺的不是芯片,而是整合土地、电力、散热、网络、软硬件调度的全栈系统集成能力。
事实上,算力中心项目面临“烂尾”,在美国已不是头一遭了。
据英国《金融时报》4月18日报道,美国今年计划竣工的数据中心项目中,近40%面临延期风险,微软、OpenAI等科技巨头的重点项目预计将推迟三个月以上。
此前,Google在2025年9月撤回印第安纳州Franklin Township数据中心计划。在亚利桑那州的西谷,开发公司Tract在城市官员拒绝批准必要的重新分区后,撤回了价值140亿美元的项目计划。在密苏里州和印第安纳州,居民和当地官员也阻挠了价值数十亿美元的数据中心开发项目。
与美国形成鲜明对比的是,中国的“东数西算”工程正在全速推进。
2022年启动的国家算力枢纽体系建设,如今已形成京津冀、长三角、粤港澳大湾区、成渝,以及内蒙古、贵州、甘肃、宁夏八大枢纽和十个数据中心集群的全国性布局。

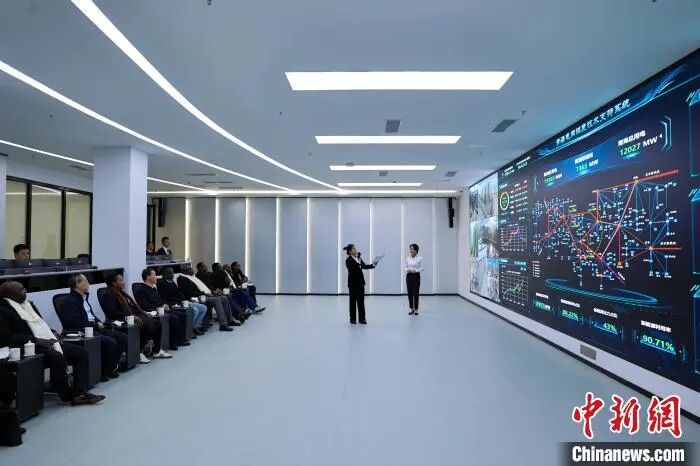

青海省清洁能源和绿色算力调度中心。该中心由国网青海省电力公司在青海省智慧双碳大数据中心平台基础上升级打造,是青海省统一的清洁能源和绿色算力调度中心。中新社记者 薛蒂 摄
在内蒙古乌兰察布,风光资源富集,绿电供应充沛。凭借优势,当地政府与企业合作建设云数据中心。截至2025年11月,已签约落地67个数据中心项目。
在贵州贵安新区,独特的洞库式数据中心依山而建,大幅降低了算力中心运行的冷却成本。而这背后,是当地政府对洞库式数据中心的选址、结构、节能统一作出规划,华为、腾讯、苹果等入驻,布局同一园区,激活产业集聚与供应链协同效果。
甘肃庆阳坐落在最厚的“天下黄土第一塬”上,沟壑纵横、地质条件复杂,常规基建难度偏高。但经过统一规划,国家电网仍架起了“电力走廊”,三大运营商、华为等企业联合投建智算集群。如今,“中国算谷”已成为庆阳的一张城市名片。

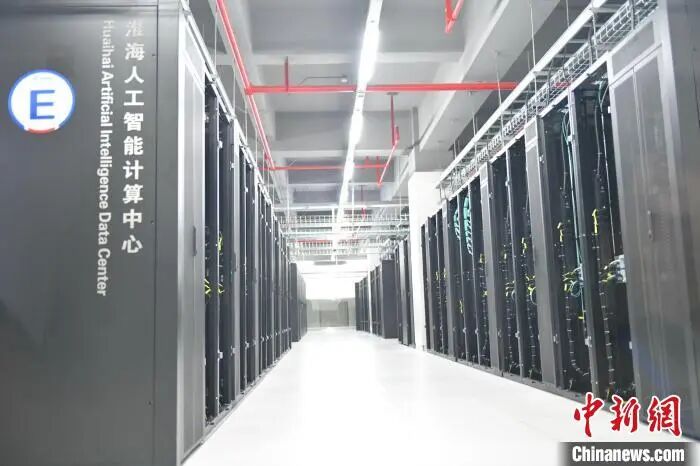

安徽省宿州算力产业园内的淮海人工智能计算中心。截至目前,宿州初步形成以智能算力为主,新一代超算、云计算等多元协同的城市算力供给体系。中新社记者 储玮玮 摄
“大型数据中心本质上是一座城市级数字基础设施工程,需要统一布局与统筹规划能力与产业共建的吸引力。”中央财经大学副教授刘春生告诉中新经纬。
所谓统一布局,就是土地、能耗、电网等关键要素能否协同推进,避免因审批碎片化导致项目“建不起来”。产业共建,则是通过政府搭好基础设施基底,吸引多家龙头企业入驻共享,把原本应由单一开发商承担的巨额配套成本分散掉。
在刘春生看来,全球AI基建推进的下半场,比的已不是谁先买到最先进的芯片,而是谁能用更低成本、更高效率,让算力真正安家落户。
